ПРОИЗВОДСТВО • НОВОСИБИРСК

Сибирь, Горный Алтай, Шерегеш, Новосибирск, Кемерово, Томск, Барнаул

Как доставить модульную баню на участок: габариты, подъезд, кран и крупноузловая сборка

БА
Главный технолог
Инженер и эксперт по микроклимату «Бани Алтая»
Как доставить модульную баню на участок: габариты, подъезд, кран и крупноузловая сборка

Вы смотрите на въездные ворота своего участка, оцениваете изгиб узкой улицы в СНТ и задаетесь вопросом: сможет ли сюда проехать длинномер с готовой баней? Главный страх покупателей модульной архитектуры звучит одинаково: люди боятся, что многотонный трал снесет забор, кран порвет провода ЛЭП или своими лапами безнадежно изуродует ухоженный газон. Еще больше сомнений возникает у владельцев видовых участков в лесу или на крутых склонах Горного Алтая, куда тяжелая техника не может проехать в принципе. В реальности доставка бани — это не спонтанный вызов манипулятора по объявлению, а рассчитанная инженерно-логистическая операция. Инженеры «Бань Алтая» проверяют геометрию подъездных путей, подбирают низкорамные тралы и рассчитывают кинематику автокрана задолго до подписания договора, а для самых сложных ландшафтов используют технологию крупноузловой сборки готовыми панелями.

Инженерный стандарт «Бань Алтая»: доставка готовых модулей осуществляется на низкорамных тралах (высота 0,8 м), что гарантирует проезд под мостами в рамках ПДД (до 4,0 м). Разгрузка выполняется автокранами 25–50 тонн с применением распорной рамной траверсы и дорожных плит для защиты газона. Для труднодоступных участков Сибири и Горного Алтая применяется крупноузловая сборка префаб-панелями заводской готовности за 2–3 дня без использования тяжелой техники.

1. Дорожные габариты и правила ПДД: почему мы возим бани на низкорамных тралах

Перевозка готового архитектурного модуля по трассам общего пользования подчиняется жестким требованиям Правил дорожного движения (ПДД РФ). Любая ошибка в расчете транспортных габаритов оборачивается для перевозчика штрафами до 500 000 рублей, арестом техники на штрафстоянке и срывом сроков монтажа.

Чтобы баня приехала к вам точно в назначенный день, мы разделяем логистику на два стандарта:

  • Стандартный габарит (ширина 2,4 м): Классические модули «Бань Алтая» проектируются в пределах разрешенной дорожной ширины (до 2,55 м по ПДД). Они свободно перемещаются по дорогам Сибири на обычном манипуляторе или платформе без оформления специальных пропусков.
  • Негабаритный модуль (ширина 2,8–3,0 м): Расширенные комплектации серии Прайм+ предлагают просторные комнаты отдыха и широкие парилки. Для их перевозки инженеры заранее оформляют официальное разрешение на транспортировку крупногабаритного груза, оборудуют поезд проблесковыми маячками, знаками и, при необходимости, автомобилями сопровождения.

Отдельная инженерная задача — контроль высоты. Высота готового модуля «Бань Алтая» от обвязки пола до конька кровли составляет 3,1–3,2 метра. Если поставить такую баню на обычный бортовой полуприцеп с высотой площадки 1,5 метра, суммарная высота автопоезда достигнет 4,7 метра. В этом случае машина просто не пройдет под первым же путепроводом, газовой трубой или магистральной линией связи.

Инженерное решение: Мы транспортируем готовые бани исключительно на низкорамных платформах (тралах) с погрузочной высотой всего 0,8–0,9 метра. Суммарный высотный габарит в транспортном положении остается в пределах 3,9–4,0 метров. Баня проходит под всеми мостами, арками и проводами без риска повредить кровлю или фасадный сайдинг.


2. Аудит подъездных путей: 4 препятствия, которые нужно проверить до договора

Расстояние от нашего производства в Новосибирске или Барнауле до вашего коттеджного поселка преодолевается по широким трассам. Главные испытания для техники начинаются на последних 500 метрах внутри СНТ или дачного массива. До подписания договора наш специалист проверяет четыре критических параметра вашей локации.

Ширина проездов и радиусы поворота

Длинномерный трал или крупнотоннажный манипулятор имеет длину от 10 до 14 метров. Для поворота на 90 градусов такой машине требуется радиус разворота не менее 8–10 метров. Согласно нормам СП 53.13330.2011, ширина проездов в дачных поселках должна составлять от 3,5 до 7,0 метров, однако в старых сибирских СНТ улицы часто заужены заборами до 3 метров.

Если въездные ворота расположены под прямым углом к узкой улице, трал физически не сможет заломить прицеп для заезда. В таких случаях мы применяем двухэтапную схему: магистральный трал останавливается на широкой площадке перед въездом в поселок, модуль перегружается на компактный полноприводный манипулятор-вездеход с короткой базой, который спокойно маневрирует по узким переулкам.

Нависающие провода ЛЭП и зеленые насаждения

Вторая частая преграда — воздушные линии электропередач (ЛЭП) и газовые трубы, протянутые над въездом. Согласно требованиям ПУЭ (Правила устройства электроустановок), минимальное допустимое расстояние от проводов до стрелы крана или груза составляет не менее 6 метров для линий напряжением до 1 кВ и не менее 10 метров для высоковольтных линий.

Мы никогда не работаем стрелой вблизи проводов под напряжением «на глазок» — это смертельно опасно. Если ЛЭП проходит прямо над зоной разгрузки, наш инженер согласовывает временное отключение линии или подбирает точку установки крана с другой стороны участка. Также перед разгрузкой мы рекомендуем аккуратно подрезать ветки деревьев, способные поцарапать кровельный профлист или фасад.

Ворота, канавы и несущая способность грунта

Въездные ворота должны быть шире габарита бани минимум на 1 метр (то есть не менее 3,5–4,0 метров для стандартного модуля). Если перед забором прорыта глубокая дренажная канава, мы рассчитываем подачу бани стрелой автокрана прямо с дороги, чтобы машине не пришлось переезжать через зыбкий грунт. Особое внимание уделяется периоду весенней и осенней распутицы: мы оцениваем плотность грунта, чтобы 20-тонная машина не провалилась по оси и не разворотила дорожное полотно поселка.


3. Кинематика автокрана: как поставить баню за 1 день и не раздавить газон

Среди заказчиков распространено опасное заблуждение: если автокран имеет заявленную грузоподъемность 25 тонн, он легко поднимет баню весом 4 тонны на любое расстояние. По законам физики и требованиям ГОСТ 27751-2014, реальная грузоподъемность крана стремительно падает при увеличении вылета стрелы.

Чтобы поставить баню через забор, сохранив газон, деревья и дорожки, мы точно рассчитываем грузовысотные характеристики техники.

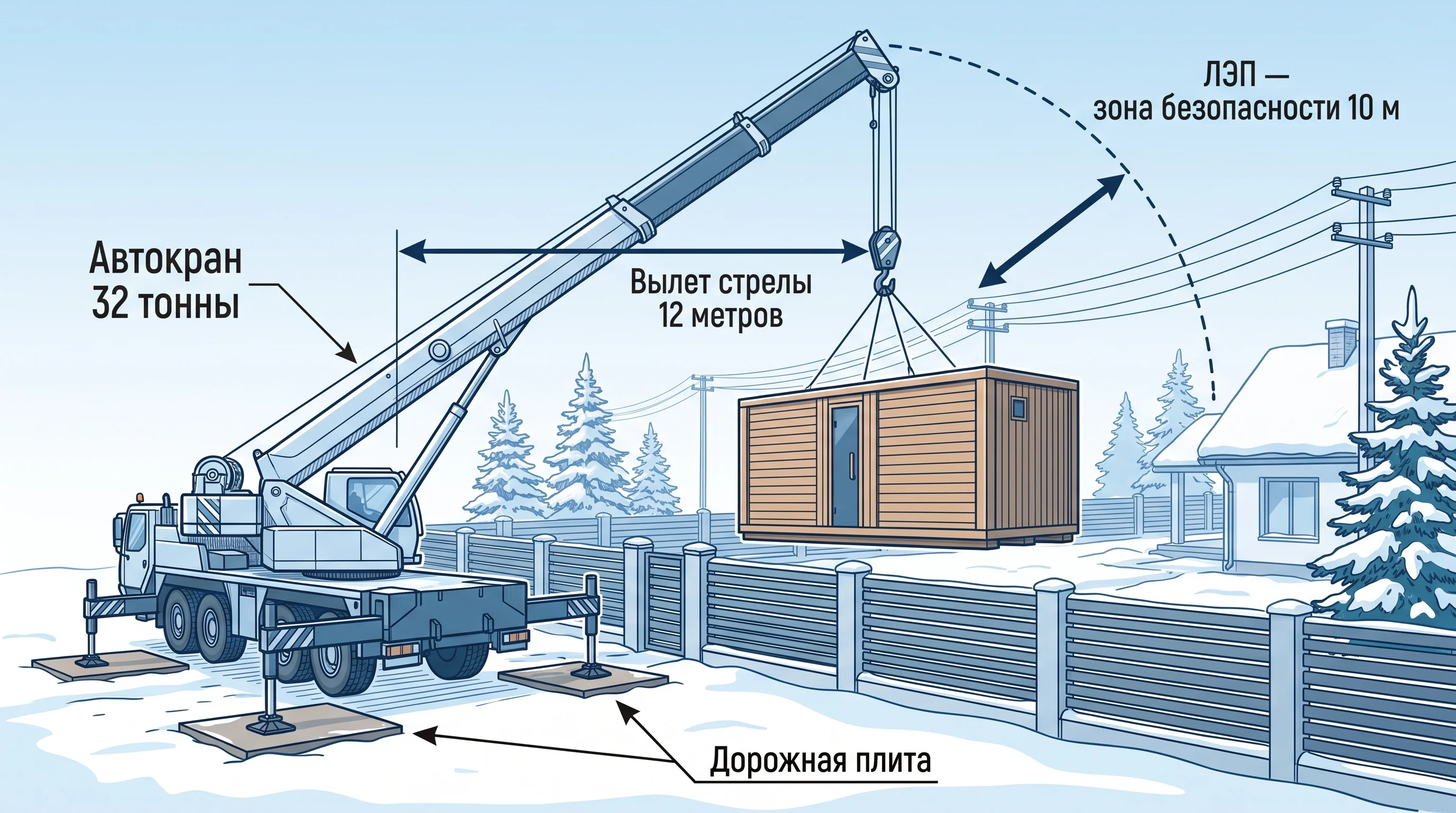

Инфографика кинематики автокрана: вылет стрелы, расстояние до забора, охранная зона ЛЭП и плиты под опоры

Таблица 1. Вылет стрелы автокрана и реальная грузоподъемность при монтаже бани

Тип техники и номинальная грузоподъемностьМаксимальный вылет стрелыГрузоподъемность вблизи (вылет 3–4 м)Грузоподъемность на среднем вылете (8–10 м)Грузоподъемность на дальнем вылете (15–20 м)Инженерные возможности при монтаже бань
Манипулятор КМУ (7 тонн)До 8–10 м6,5 т2,0–2,5 тНе работаетРазгрузка «от себя»: установка бани параллельно кузову на расстоянии до 3–4 метров. Не подходит для подачи через забор.
Автокран 25 тонн (Иванец/Клинцы)До 21–28 м25,0 т6,0–8,0 т1,5–2,0 тПодача модуля весом до 4,5 т через забор или препятствие на расстояние до 8–9 метров от оси вращения крана.
Автокран 32 тонныДо 30–32 м32,0 т10,0–12,0 т3,0–4,0 тУстановка тяжелых модулей серии Прайм+ или подача в глубину участка на расстояние до 12–14 метров.
Автокран 50 тонн (Liebherr/Zoomlion)До 40–50 м50,0 т18,0–20,0 т6,0–7,5 тЮвелирный монтаж через двухэтажный коттедж, вековые сосны или на удаленные видовые точки ландшафта (вылет до 18–20 метров).

Защита ландшафта: зачем под лапы крана укладывают дорожные плиты

Автокран массой 24 тонны, поднимающий баню весом 4,5 тонны, создает колоссальное давление на грунт. В момент поворота стрелы на одну гидравлическую опору (аутригер) давит вес до 15 тонн. На обычном садовом грунте, песчаной подушке или газоне металлическая лапа крана мгновенно уходит в землю, что грозит опрокидыванием машины.

Совет эксперта: Чтобы сохранить ваш газон и исключить проседание техники, инженеры «Бань Алтая» всегда привозят и укладывают под каждый аутригер распределительные дорожные плиты или толстые деревянные щиты из бруса площадью не менее 1,5 м². Это снижает удельное давление на почву в десятки раз — после ухода крана на траве не остается даже вмятин.

Бережная строповка: роль жесткой рамной траверсы

Вам когда-нибудь доводилось видеть, как дешевую бытовку обвязывают стальными тросами вокруг кузова и поднимают краном? В момент отрыва тросы сдавливают стены, ломают карнизы и мнут кровлю. Мы категорически отвергаем такие методы.

Подъем модулей «Бань Алтая» выполняется только широкими текстильными ленточными стропами, которые заводятся под мощные лаги пола. Чтобы стропы не давили на верхние углы крыши, мы используем жесткую распорную рамную траверсу — металлическую конструкцию, которая разводит стропы строго вертикально над баней. Нагрузка идет исключительно вниз на силовую платформу, сохраняя фасад из лиственницы или сайдинга в идеальном заводском состоянии.


4. Почему наш каркас не трещит при подъеме: секрет жесткости «Бань Алтая»

Даже самая аккуратная строповка не спасет баню, если ее каркас собран с нарушением строительной физики. Главная беда рынка — использование сырого пиломатериала естественной влажности (30–40%) без сплошных плитных обшивок. Когда такой модуль весом в 4 тонны отрывается от земли за 4 точки, его рама неизбежно испытывает диагональное кручение. В результате лопаются стеклопакеты, клинит двери, а главное — внутри стен рвется герметичная пароизоляция.

«Обычный каркас из сырого леса при подъеме краном перекосит диагонали на первые же три сантиметра — этого хватит, чтобы порвать пароизоляцию в углах парной и заклинить стеклопакеты. Мы закладываем сухую доску камерной сушки 10–13% и обшиваем каркас ОСП 9 мм как единую пространственную ферму. В результате баня поднимается за четыре точки, не теряя ни миллиметра заводской геометрии», — Сергей Н., инженер-конструктор «Бань Алтая».

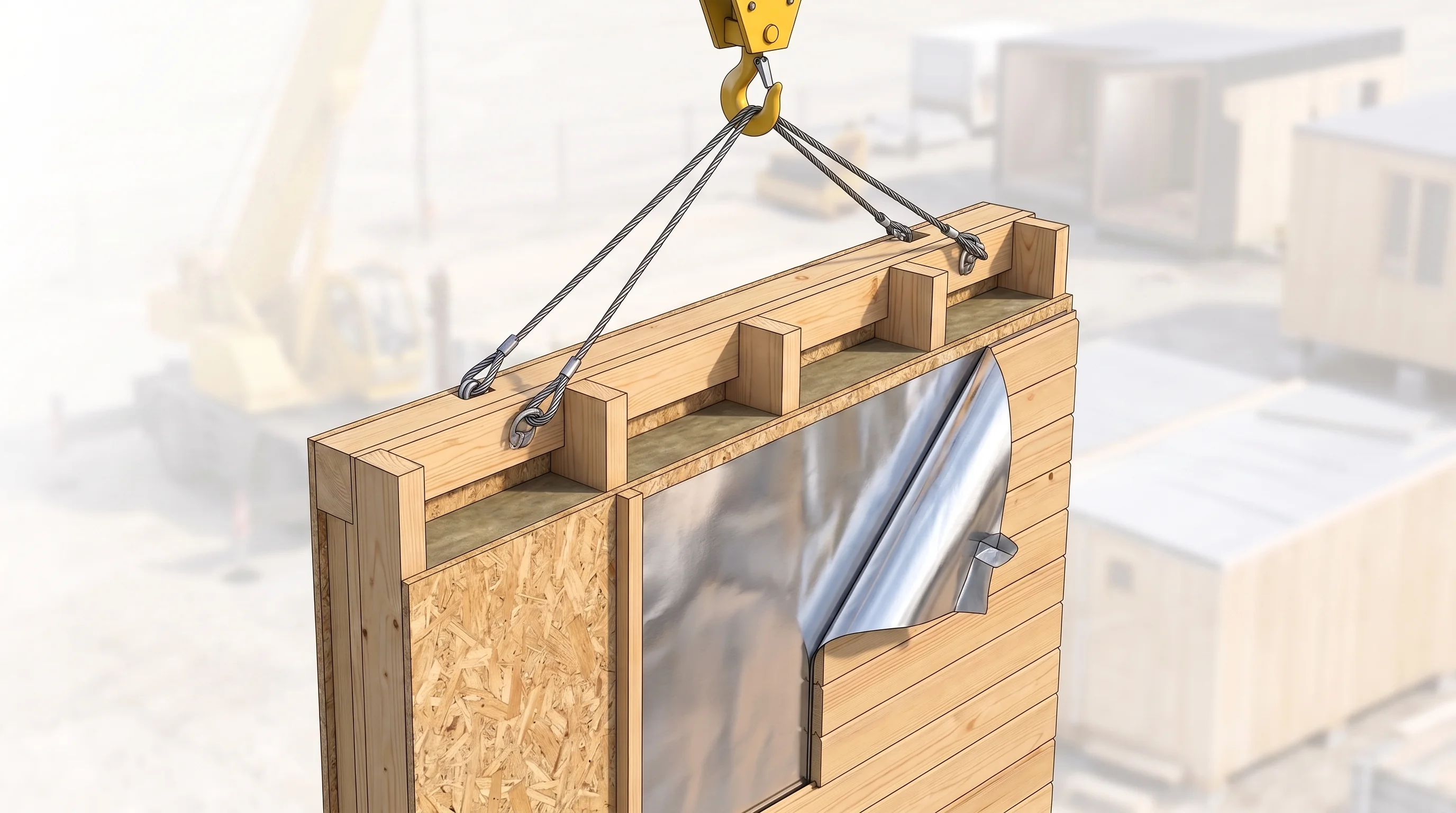

3D-разрез стены: пространственная жесткость при подъеме, сухая доска 10-13%, ОСП 9 мм и фольга 50 мкм

Жесткость наших модулей закладывается на этапе проектирования и регламентируется внутренним стандартом ПТО:

  1. Сухая доска камерной сушки 10–13%: Весь силовой каркас стен и перекрытий (сечение 50х100 мм для зимней комплектации) сушится в мягких автоматизированных камерах строго по нормам СП 64.13330. Древесина не имеет внутренних напряжений, она не усохнет и не выгнется «винтом» при нагрузках.
  2. Пространственная ферма из ОСП 9 мм: По внешнему контуру каркаса под ветрозащитой монтируется сплошной настил из ориентированно-стружечной плиты ОСП 9 мм. Плита намертво связывает стойки и обвязки, превращая стены в монолитный щит, работающий на сдвиг и кручение.
  3. Эластичная пароизоляция 50 мкм: В парилке мы применяем толстую алюминиевую фольгу 50 мкм (а не хрупкую фольгу 80–100 мкм, которая лопается на сгибах). На всех углах и стыках мастера оставляют деформационные петли и проклеивают швы термостойким бутиловым скотчем. При подъеме краном фольга растягивается вместе с петлей, сохраняя 100% герметичность контура.

Благодаря этому баня опускается на свайно-винтовой фундамент как монолитный куб: двери закрываются с мягким щелчком, а вода в помывочной уходит точно в сливной трап без застоя в углах.


5. Крупноузловая сборка панелями: спасение для горных склонов Алтая и лесных участков

Как быть, если ваш участок находится в живописном уголке Горного Алтая, в Шерегеше, в густом сосновом лесу или на крутом берегу реки, куда трал и 25-тонный кран не смогут проехать физически? Неужели придется отказаться от качества заводского модуля и нанимать «дикую» бригаду, которая будет месяцами пилить сырой лес под дождем прямо на вашем участке?

Для таких локаций инженеры «Бань Алтая» разработали технологию крупноузловой сборки готовыми префаб-панелями.

«В горах Алтая или в глухом лесу не то что автокран — туда иногда газель с трубой проезжает с трудом. Для таких участков мы привозим готовые стеновые и половые панели. Внутри панели уже лежит утеплитель, натянута фольга 50 мкм и смонтирован фасад из цеха. Четверо мастеров вручную перетаскивают щиты на фундамент и собирают баню за пару дней без грязи и опилок на вашем газоне», — Дмитрий Л., мастер цеха «Бань Алтая».

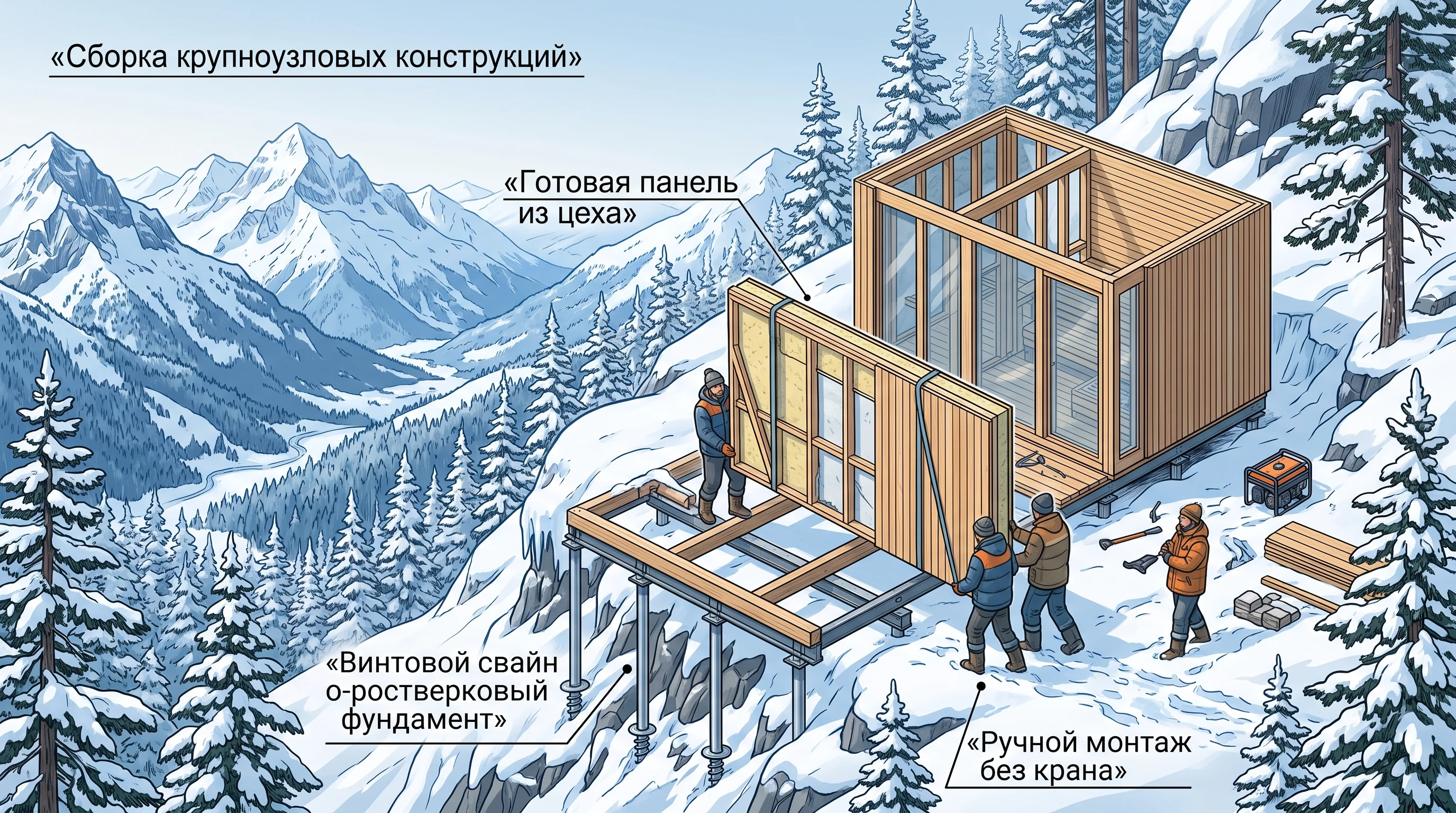

Иллюстрация крупноузловой сборки префаб-панелями на крутом горном склоне Горного Алтая без техники

Таблица 2. Сравнение способов строительства: бригада на участке vs готовый модуль vs панели

Критерий сравненияКлассическая стройка бригадой на участкеДоставка готового модуля автокраномКрупноузловая сборка панелями «Бани Алтая»
Требования к подъезду и техникеМинимальные (подвоз стройматериалов газелями).Жесткие: нужен проезд для трала и площадка 8х8 м для автокрана.Минимальные: доставка панелями на малотоннажных грузовиках, ручная переноска на 30–50 м без техники.
Качество утепления и пароизоляцииНизкое: вата мокнет под дождем, фольга клеится на холоде, риск ошибки плотника.Идеальное (заводское): сборка в сухом отапливаемом цеху под контролем ПТО.Идеальное (заводское): панели стен, пола и крыши приезжают из цеха уже с утеплителем, фольгой 50 мкм и фасадом.
Срок монтажа на участкеОт 1 до 3 месяцев (грязь, шум, проживание бригады).1 день (установка на сваи, подключение коммуникаций).2–3 дня (состыковка готовых панелей, герметизация углов, монтаж кровли и печи).
Сохранность ландшафтаВытаптывание газона, горы обрезков, опилки, мусор по всему участку.Полная сохранность газона при укладке дорожных плит под опоры крана.Абсолютная сохранность: никаких тяжелых машин на траве, сборка без строительного мусора и пиления древесины.

Как устроена крупноузловая панель

Мы не привозим вам гору досок. В цеху на идеально ровных стапелях собираются готовые щиты: платформы пола с лагами 150х50, стеновые панели и фермы кровли. Внутри стеновой панели уже уложен базальтовый утеплитель или PIR-плита (100 мм для стен, 150 мм для пола и потолка), герметично проклеена пароизоляционная фольга 50 мкм, набит вентиляционный зазор и смонтирована чистовая внешняя обшивка из имитации бруса или фибросайдинга.

Вес одной панели составляет от 80 до 150 кг. Бригада из четырех наших мастеров аккуратно переносит щиты на руках между деревьями прямо к свайно-винтовому фундаменту. На участке остается только состыковать панели через демпферные уплотнители, проклеить угловые стыки бутиловой лентой, установить банную печь и уложить кровельный профлист. Вы получаете бескомпромиссное заводское качество «Бань Алтая» в самой труднодоступной точке Сибири.


6. Итоговый вывод и чек-лист готовности участка к доставке

Доставка модульной бани — это точная инженерная задача, которая полностью берется на себя командой «Бань Алтая». Вы можете быть уверены, что баня приедет в сохранности, встанет на фундамент с точностью до миллиметра, а ваш газон и деревья останутся нетронутыми.

Чтобы вы могли самостоятельно оценить готовность своего участка к приему бани, мы подготовили чек-лист из 5 простых пунктов:

  1. Померяйте въездные ворота: их ширина должна быть не менее 3,5 метров для стандартного модуля (ширина 2,4 м) или не менее 4,0 метров для расширенного модуля серии Прайм+.
  2. Оцените ширину улицы перед домом: если проезд уже 5 метров, убедитесь, что напротив ворот нет глубокой канавы или столба, мешающих маневру длинномера.
  3. Посмотрите вверх: проверьте, не проходят ли над воротами или местом разгрузки провода ЛЭП и газовые трубы на высоте менее 6 метров.
  4. Измерьте расстояние до фундамента: от точки, где сможет встать автокран, до центра фундамента должно быть не более 8–10 метров для крана 25 тонн или не более 14–16 метров для крана 32–50 тонн.
  5. Проверьте грунт: если на участке уложен свежий газон или мягкая почва, обязательно предупредите инженера — мы возьмем с собой усиленные дорожные плиты под лапы крана.

Если вы сомневаетесь хотя бы в одном из пунктов или ваш участок находится на сложном рельефе в лесу — это не повод отказываться от мечты. Мы подберем для вас оптимальное решение: от спецтехники с траверсой до крупноузловой сборки префаб-панелями.

Хотите узнать, как лучше доставить и поставить баню именно на вашем участке?
Оставьте заявку на бесплатный выездной инженерный аудит участка: специалист «Бань Алтая» приедет к вам, измерит подъездные пути, проверит уклоны грунта и составит точный логистический план монтажа без повреждения ландшафта!

Частые вопросы

Часто задаваемые вопросы

Сколько времени занимает разгрузка и установка модульной бани на участке?

Разгрузка готового модуля автокраном и его установка на свайно-винтовой фундамент занимает 3–4 часа. Вместе с подключением коммуникаций и финальной регулировкой весь монтажный процесс длится ровно 1 день.

Что делать, если перед въездом на участок идет глубокая дренажная канава или висят провода ЛЭП?

Мы используем автокраны грузоподъемностью от 25 до 50 тонн с вылетом стрелы до 20–30 метров, что позволяет подать баню через канаву или глухой забор. При наличии проводов ЛЭП инженеры соблюдают охранные зоны по ПУЭ (6–10 метров безопасности) и применяют специальную распорную траверсу.

Испортит ли тяжелый 25-тонный автокран газон на моем участке?

Нет. Под гидравлические опоры (аутригеры) автокрана инженеры «Бань Алтая» в обязательном порядке укладывают распределительные дорожные плиты или усиленные деревянные щиты из бруса. Это снижает давление на почву и полностью сохраняет корневую систему вашего газона.

Что делать, если техника физически не может подъехать к пятну застройки (крутой склон в лесу или в горах)?

Для сложных ландшафтов Сибири и Горного Алтая мы применяем технологию крупноузловой сборки. Баня доставляется в виде готовых утепленных префаб-панелей (с заводской фольгой 50 мкм и фасадом), которые мастера вручную переносят на 30–50 метров и собирают на фундаменте за 2–3 дня без участия тяжелой техники.
О компании

Бани Алтая

Мы проектируем и производим премиальные модульные SPA-комплексы, бани и дома в Новосибирске. Строгое соблюдение норм, открытая спецификация материалов и бескомпромиссная инженерия для тех, кто понимает толк в отдыхе, заботится о своем здоровье и принимает только качество.

  • Доставка и монтаж по всей России.
Оставить заявку

Обсудить проект

Читайте также
