Строительство загородного дома или бани традиционно ассоциируется с долгим, изнурительным процессом, растягивающимся на один-два года. Однако современные технологии заводского модульного домостроения обещают сдачу готового объекта «под ключ» всего за 30 дней после подписания договора. Действительно ли это возможно без потери качества, или перед нами опасный маркетинговый миф? В этой статье инженеры компании «Бани Алтая» подробно разбирают технические аспекты скоростной стройки, сравнивают заводские модули с традиционным строительством на участке и указывают на скрытые риски, о которых часто умалчивают подрядчики.
Содержание
- Введение в технологическую дилемму
- Заводские технологии против стройки на участке
- Скрытые риски скоростного строительства на коленке
- Инженерные стандарты «Бани Алтая»: Открытая спецификация
- Межмодульные стыки и теплоэффективность в Сибири
- Итоговый вывод
Введение в технологическую дилемму
Главная проблема традиционного домостроения — последовательность процессов. Нельзя монтировать кровлю, пока не возведены стены; нельзя приступать к отделке сруба, пока он не прошел период активной усадки (от 6 до 12 месяцев).
Попытки завершить традиционную стройку за месяц ведут к браку. Строители вынуждены спешить: бетон фундамента заливают без времени на набор прочности, каркас собирают под дождем, а мокрый утеплитель сразу закрывают пленками.
Модульная технология решает эту проблему за счет параллельного производства. Процессы разделяются. На заводе в закрытом отапливаемом цеху рабочие монтируют стены, укладывают утеплитель и разводят трубы. Одновременно на участке заказчика за 2–3 дня монтируют свайный фундамент по СП 22.13330.2016. Спустя 3-4 недели готовые модули привозят на участок и собирают в единое здание за пару дней.

Заводские технологии против стройки на участке
Мы сравнили условия сборки модулей на заводе и возведение классического каркаса на участке застройки. Это помогает понять разницу в качестве и будущей стоимости владения (TCO).
| Критерий оценки | Заводское модульное производство | Классическая стройка на участке |
|---|---|---|
| Погода и осадки | В цеху всегда сухо и тепло. Каркас и минвата защищены от влаги. | Дожди и снег мочат дерево и утеплитель, провоцируя появление плесени. |
| Материалы | Строгий контроль влажности. Доска камерной сушки (10-13%). | Часто используют сырой лес естественной влажности из-за экономии. |
| Качество сборки | Контроль ОТК на каждом этапе перед закрытием стен обшивкой. | Проверить правильность проклейки пленок внутри готовой стены невозможно. |
| Сроки на участке | Монтаж занимает от 1 до 3 дней. На участке чисто и тихо. | Шум, мусор и проживание рабочих растягиваются на 3–6 месяцев. |
| Жесткость рамы | Усиленный каркас, рассчитанный на перевозку по ГОСТ 27751-2014. | Рама рассчитана только на статические нагрузки без запаса прочности. |
Три главные проблемы скоростной сборки
Быстрая сборка дома или бани силами случайных бригад за 30 дней на участке обычно приводит к трем критическим дефектам.
Гниение дерева из-за запертой влаги
Древесину естественной влажности часто сразу обшивают пленками с двух сторон, торопясь завершить отделку. Внутри стены образуется замкнутое пространство. Вода не может испариться, дерево начинает преть, и силовой каркас сгнивает за два-три года.
Искривление стен и сквозные щели
Сырая доска высыхает неравномерно прямо внутри стены. Из-за этого стойки каркаса начинает выгибать. Появляются щели между деревом и плитами базальтовой ваты. Через эти зазоры тепло уходит на улицу, а углы здания начинают промерзать.
Проблемы с вентиляцией
Герметичная пароизоляция превращает быстровозводимые каркасники в термос. Без правильной вентиляции в комнатах становится душно, а в бане пар оседает каплями на потолке, разрушая дерево. Парная требует установки системы вентиляции по ГОСТ Р 55798-2013 для постоянного воздухообмена.

Наши стандарты сборки: открытая спецификация
«Бани Алтая» работают по принципу открытой спецификации. Мы подробно описываем скрытые узлы наших конструкций, так как уверены в качестве используемых материалов. Модули собираются по строгим заводским регламентам, рассчитанным на эксплуатацию при морозах до -40 °C.

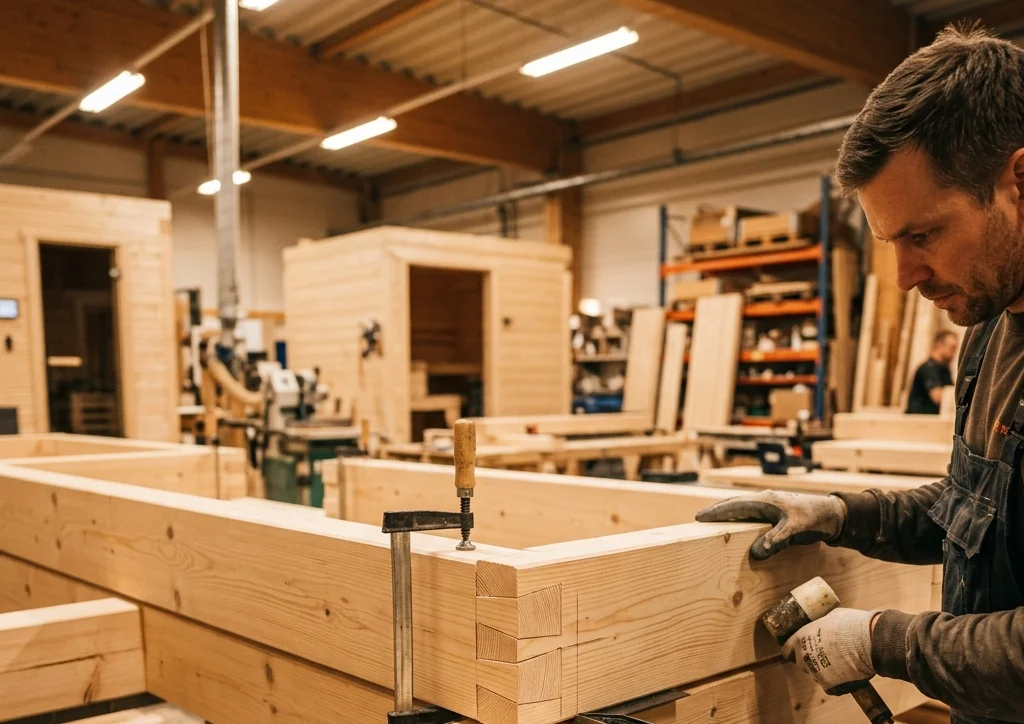

Сухая строганая доска
Для силового каркаса мы используем хвойный пиломатериал не ниже 2-го сорта по ГОСТ 8486-86. В производство идет только доска камерной сушки с влажностью 10–13%. Это исключает усадку, деформацию стен и появление щелей после монтажа.
Базальтовый утеплитель
Толщина базальтовых плит по ГОСТ 9573-2012 в наших стенах составляет 150 мм, в полу и потолке — 200 мм. Показатели теплоизоляции полностью соответствуют требованиям СП 50.13330.2017. Баня быстро протапливается и долго держит тепло, снижая затраты на дрова или электричество.
Алюминиевые мембраны вместо полиэтилена
В парной мы монтируем профессиональную алюминиевую фольгу толщиной 80 мкм. Она отражает лучистое тепло внутрь помещения и выдерживает нагрев до +120 °C. Обычные полиэтиленовые пленки при такой температуре плавятся и выделяют едкий запах. Детальный разбор пирога стены модульного SPA-комплекса приведен в нашей статье Анатомия стен премиальной модульной бани. Об опасности использования некачественной пароизоляции читайте в материале Пароизоляция в бане: почему дешевая пленка недопустима.
Термостойкая электрика
Все кабели прокладываются внутри каркаса в негорючей гофре. В парной мы монтируем высокотемпературный кабель марки ПРКС в кремнийорганической изоляции. Он сохраняет свои свойства при нагреве до +180 °C, исключая риск короткого замыкания и возгорания.

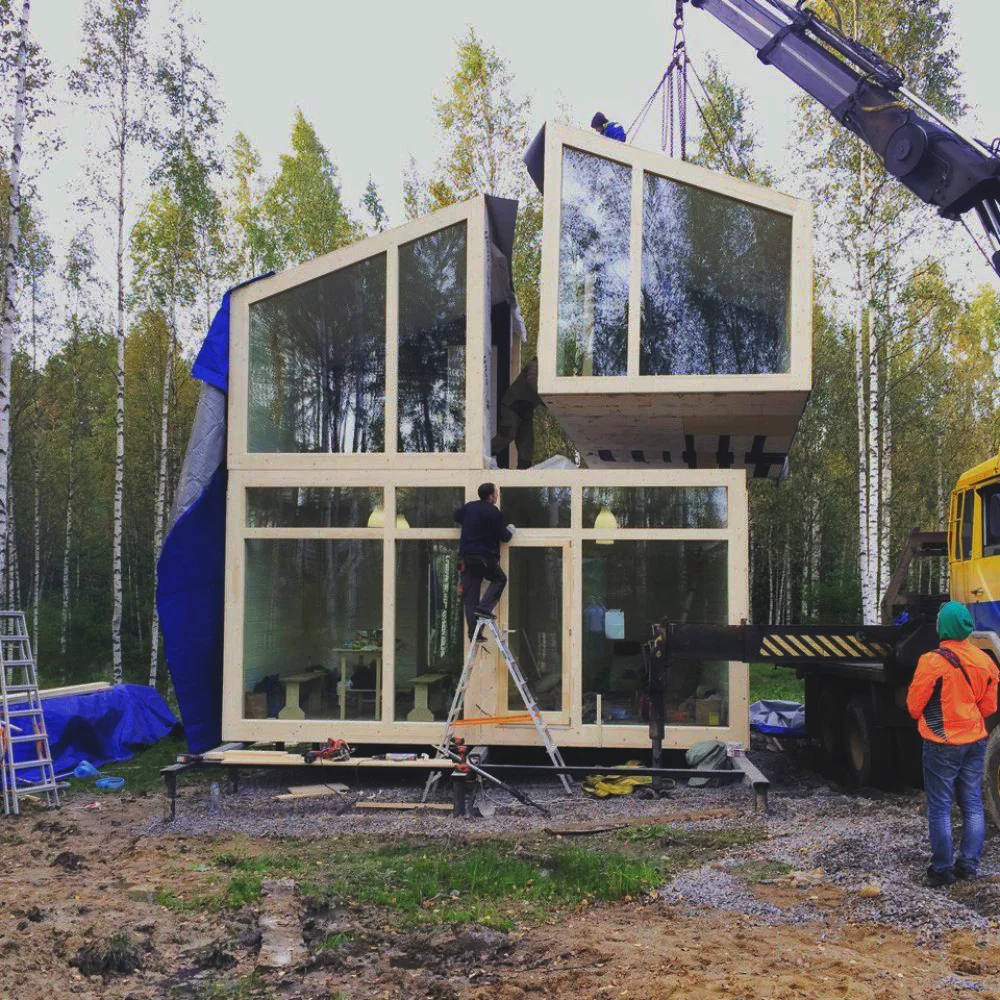

Как мы герметизируем межмодульные стыки в Сибири
Стыки блоков — слабое место любого модульного здания. Ошибки при их монтаже создают сквозные щели, через которые улетает тепло. На заводе «Бани Алтая» мы собираем этот узел по принципу «теплого замка».
Сначала модули соединяются через двойной резиновый контур из вспененного каучука. После этого монтажники пропенивают шов полиуретановой пеной и стягивают блоки стальными шпильками по всему периметру. Изнутри шов закрывается сплошной полосой термостойкого алюминиевого скотча, связывающего пароизоляцию комнат. Снаружи стык защищается мембраной и закрывается накладкой в тон фасада. Такой пирог не промерзает даже при -40 °C.

Что в итоге
Сдать готовый объект за месяц — реальная задача, если сборка перенесена в заводской цех. Модульная технология позволяет получить теплый дом или баню без многомесячной борьбы с грязью на участке и контроля за строительными бригадами.
Но скорость оправдана только при жестком соблюдении технологии: использовании сухого дерева камерной сушки, качественных мембран и надежного утепления. Спешка при строительстве «на коленке» приведет к переделкам уже через два года.
Если вы хотите лично увидеть процесс сборки каркасов на заводе и проверить качество материалов, запишитесь на экскурсию на наше производство. Заполните форму на сайте или свяжитесь с нашим инженером-консультантом — мы подберем удобное время для визита и рассчитаем смету вашего проекта.
