ПРОИЗВОДСТВО • НОВОСИБИРСК

Скорость строительства модульного дома и бани: почему так быстро? Разбор технологий

БА
Главный технолог
Инженер и эксперт по микроклимату «Бани Алтая»
Скорость строительства модульного дома и бани: почему так быстро? Разбор технологий

Когда заказчик слышит, что полноценную баню с комнатой отдыха и всесезонной купелью или загородный дом можно поставить на участке всего за один день, у него часто возникает закономерный скепсис. В традиционном строительном опыте скорость неизбежно ассоциируется со спешкой, небрежностью и нарушением технологий. Перед глазами встают картины бытовок из тонкой фанеры, которые продуваются сибирскими ветрами и теряют геометрию после первой же зимы.

Высокая скорость возведения современного модульного дома или SPA-комплекса (2–3 месяца от проекта до сдачи при монтаже на участке за 1 день) — это следствие индустриального префаб-производства, а не экономии на качестве. Технологический секрет заключается в трех факторах: параллельном цикле работ (фундамент на участке готовится одновременно со сборкой модуля в цеху), применении пиломатериалов строгой камерной сушки 10–13% (исключающей усадку конструкции) и 100% инженерной готовности коммуникаций по нормам ПУЭ и СП 7.13130.2013 на заводе. Инженерный стандарт «Бань Алтая» (производство в Новосибирске, доставка и монтаж по всей Сибири и Горному Алтаю): сборка модулей на идеально ровном бетонном полу в тёплом цеху, гарантирующая геометрию без перекосов и долговечность на десятилетия.

В этом материале инженеры и технологи «Бань Алтая» (наше производство базируется в Новосибирске, а готовые модули мы доставляем по всей Сибири, в Горный Алтай и Шерегеш) подробно разбирают физику процессов и производственную кухню модульного строения. Мы покажем, за счет каких технологических решений экономятся месяцы стройки, и почему сборка в теплом цеху гарантирует более высокую точность и надежность, чем многомесячная работа бригады под открытым небом.


Параллельный цикл строительства: как экономятся месяцы без потери качества

Главный потребитель времени в классическом загородном строительстве — последовательность этапов. На обычной стройплощадке процессы идут строго друг за другом: сначала неделями копают и заливают фундамент, затем ждут его высыхания, потом завозят пиломатериал, возводят стены, монтируют стропильную систему, кроют крышу, вставляют окна, тянут инженерию и только после этого приступают к внутренней отделке. Любая задержка поставщика или ненастная погода сдвигает сдачу объекта на недели.

Завод vs Стройплощадка: принцип одновременных процессов

В индустриальном модульном производстве принцип последовательности заменен параллельным конвейерным потоком:

  1. Работы на участке заказчика (1–2 дня). Пока производство только начинает собирать модуль, на участке заказчика закручивается свайный фундамент и подводятся внешние коммуникации (вода, септик, вводной электрокабель). Участок не превращается в склад стройматериалов: здесь работают только монтажники свайного поля.
  2. Сборка в цеху (30–45 дней). В это же время в сухом отапливаемом цеху на идеально ровном бетонном полу (стяжке в уровень) формируется силовой каркас будущего здания, закладывается утеплитель, монтируются мембраны, прокладываются электрические сети, устанавливается печной узел, окна, двери и выполняется чистовая внутренняя и внешняя отделка силами сформированных бригад специалистов, работающих слаженно и по технологии.

В результате два самых длительных этапа строительства происходят абсолютно синхронно в разных точках. К моменту, когда фундамент на участке готов принять нагрузку, завод выпускает с цеха полностью собранный и протестированный модуль.

Сборка на ровном бетонном полу и независимость от сибирской погоды

В климатических условиях Сибири строительство под открытым небом сопряжено с критическими факторами риска. Дождь, снег и резкие перепады температур от +15 °C днем до заморозков ночью напрямую разрушают строительные материалы:

  • Намокание минераловатного утеплителя. Если открытый каркас попал под осенний ливень, базальтовая вата впитывает влагу. Намокший утеплитель теряет сопротивление теплопередаче в несколько раз, оседает и перестает удерживать тепло. Высушить вату внутри закрытой стены в полевых условиях практически невозможно.
  • Температурное сжатие и расширение. Работа на морозе снижает точность резки пиломатериалов, делает хрупкими пароизоляционные пленки и герметизирующие скотчи.

В цеху «Бань Алтая» круглый год поддерживается стабильная температура и нормированная влажность воздуха. Сборщики работают на идеально ровном бетонном полу (стяжка выведена в уровень «в ноль») при хорошем освещении, используя стационарные торцевые пилы и пневматический инструмент. Контроль диагоналей и стыков осуществляется с миллиметровой точностью, недостижимой при работе на неровном грунте строительной площадки.


Влажность древесины и отсутствие усадки: почему можно парить и жить сразу

Второй по значимости фактор ускорения ввода объекта в эксплуатацию — отсутствие периода усадки. При строительстве бани или дома из оцилиндрованного бревна, бруса естественной влажности или профилированного массива технологические нормы требуют оставить коробку «выстояться» под временной кровлей минимум на 6–12 месяцев. Если затопить такую баню или включить отопление раньше, неравномерная усушка приведет к глубоким трещинам, перекосу оконных проемов и зависанию венцов.

Нормативы СП 64.13330.2017 и ГОСТ 8486-86 против практики рынка

Влажность свежесрубленной древесины достигает 80–85%. Процесс изменения линейных размеров деревянной детали (усушка) начинается при падении влажности ниже точки насыщения волокон, которая составляет около 30%. Свод правил СП 64.13330.2017 устанавливает жесткие границы: для несущих элементов малоэтажных зданий 1-го и 2-го классов условий эксплуатации допускается применять древесину с влажностью не более 15%, а для временных построек — до 20%. Стандарт ГОСТ 8486-86 предписывает поставлять пиломатериалы отборного, 1, 2 и 3-го сортов с влажностью не выше 22%.

Инженерное решение «Бань Алтая»: Мы полностью исключили из производственного цикла пиломатериал естественной влажности. Силовой каркас, обвязки и стропила изготавливаются исключительно из древесины строгой камерной сушки с остаточной влажностью 10–13%. В сушильных камерах дерево избавляется от свободной и связанной влаги в щадящем температурном режиме, проходя стабилизацию.

«Мы собираем модуль из леса камерной сушки 10–13% в тёплом цеху. Дереву уже некуда усыхать — поэтому баню можно топить в день монтажа, а не ждать сезон усадки, как со срубом», — главный технолог «Бань Алтая».

Чем опасен сырой лес при скоростном монтаже

Попытка некоторых недобросовестных застройщиков ускорить процесс и собрать модульный или каркасный дом из дешевой доски естественной влажности (25–40%) запускает разрушительную цепочку физико-технических процессов:

  1. Раскрытие сквозных щелей. При высыхании внутри готового контура доска уменьшается в сечении (например, стойка 150 мм усыхает до 143–144 мм). Между деревянным каркасом и плитами базальтового утеплителя образуются сквозные щели и мостики холода, через которые выдувается тепло.
  2. Разрыв мембран. Коробление и винтовое скручивание сырых стоек натягивает и разрывает пароизоляционные пленки, нарушая герметичность «термоса».
  3. Биологическая деструкция. Запечатывание сырой древесины с влажностью выше 22% внутрь стены, изолированной с двух сторон пленками, создает парниковый микроклимат. Это идеальная среда для мгновенного размножения деревоокрашивающих и дереворазрушающих грибов, которые способны лишить силовой каркас несущей способности за 3–4 года.

Древесина камерной сушки 10–13%, применяемая в «Банях Алтая», сохраняет стабильную геометрию навсегда. Нагружать конструкции, монтировать чистовую отделку из кедра, сосны или лиственницы, а также растапливать печь до +100 °C можно немедленно после завершения финальных монтажных работ.

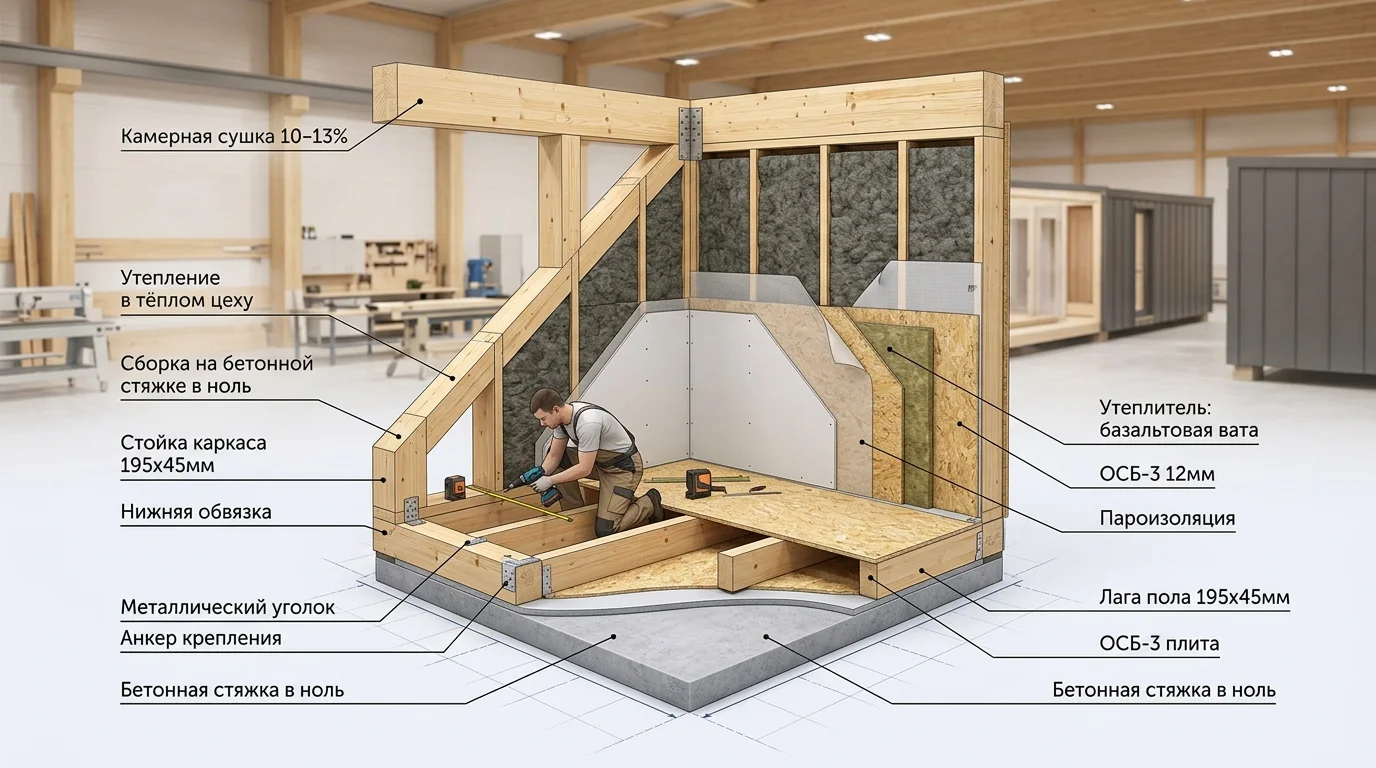

Сборка силового каркаса модуля на ровном бетонном полу в теплом цеху «Бань Алтая»


Инженерная готовность модуля на заводе: от каркаса до печного узла

Высокая скорость сдачи объекта на участке объясняется тем, что 100% инженерных систем уже встроены, опрессованы и проверены на заводском стенде. Заказчик получает не просто деревянную оболочку, а сложную техническую систему с готовой электрикой, сантехникой и отоплением.

100% готовность коммуникаций по ПУЭ и ГОСТ

Монтаж электропроводки в бане и деревянном доме требует соблюдения правил ПУЭ (Глава 7.1). Во влажных зонах (парная, помывочная) категорически запрещена скрытая или открытая прокладка кабелей в металлических трубах и гибких металлических гофрорукавах. Причина запрета в термодинамике: перепад от минусовой температуры зимой до +100 °C при растопке вызывает интенсивное выпадение конденсата на внутренних стенках металла, что грозит пробоем изоляции и поражением человека электрическим током.

Инженерное решение «Бань Алтая»: В парном отделении мы прокладываем исключительно открытый термостойкий медный кабель ПРКС в кремнийорганической (силиконовой) оболочке, рассчитанный на стабильную работу при температурах до +180 °C. В сухих и умеренно влажных зонах (комната отдыха, тамбур) применяется негорючий кабель ВВГнг-LS. Все распределительные коробки, выключатели и розетки полностью вынесены за пределы горячих и влажных помещений в сухой предбанник. В распределительном щите каждая линия защищена автоматическими выключателями и устройствами защитного отключения (УЗО) с током утечки ровно 30 мА.

Противопожарный печной узел по СП 7.13130.2013

Печь и дымоход — элементы максимальной температурной нагрузки. В заводских условиях монтаж термических разделок и отступок выполняется в строгом соответствии с требованиями свода правил СП 7.13130.2013:

  • Потолочно-проходной узел (ППУ). Проход сэндвич-дымохода через деревянное потолочное перекрытие изолируется защитным коробом из негорючих плит минерита (0,9 см) и силиката кальция SuperIsol (от 3 см). Внутри короба через перекрытие проходит только цельная труба — стыковка секций дымохода внутри стены или потолка запрещена. Нормативная разделка «от дыма» до горючих конструкций выдерживается на уровне не менее 380–500 мм.
  • Отступки и защитные экраны. Расстояние от топочной дверки до противоположной деревянной стены составляет не менее 1250 мм. Стены вокруг печи защищаются двухслойными теплоотражающими экранами с вентиляционным зазором.
  • Анатомия стен парной. Внутренний контур парной обшивается сплошным слоем алюминиевой фольги толщиной 50 мкм, которая отражает инфракрасное излучение и блокирует влагу. Стыки фольги проклеиваются термостойким алюминиевым скотчем. Между фольгой и чистовой вагонкой из кедра формируется вертикальный вентиляционный зазор 20 мм, обеспечивающий свободную циркуляцию воздуха и просыхание древесины. Подробно о физике слоев теплового контура можно прочитать в нашей статье про анатомию стен модульной бани.

Противопожарная разделка потолочно-проходного узла и термостойкая проводка ПРКС в парной


Монтаж за 1 день: логистика, автокран и подключение на участке

Финальный этап ускоренного строительства — логистическая операция по доставке и точечной установке объекта.

Как происходит установка готового модуля без строительного мусора на участке

Доставка готовых модулей на участок заказчика осуществляется низкорамными автомобильными тралами с соблюдением всех габаритных норм дорожного движения. Подробный разбор транспортных правил и особенностей разгрузки в сложных локациях представлен в нашем гиде про доставку модульной бани на участок.

День монтажа проходит по четкому регламенту:

  1. Прибытие техники. Утром на участок прибывает трал с модулем и автомобильный кран подходящей грузоподъемности.

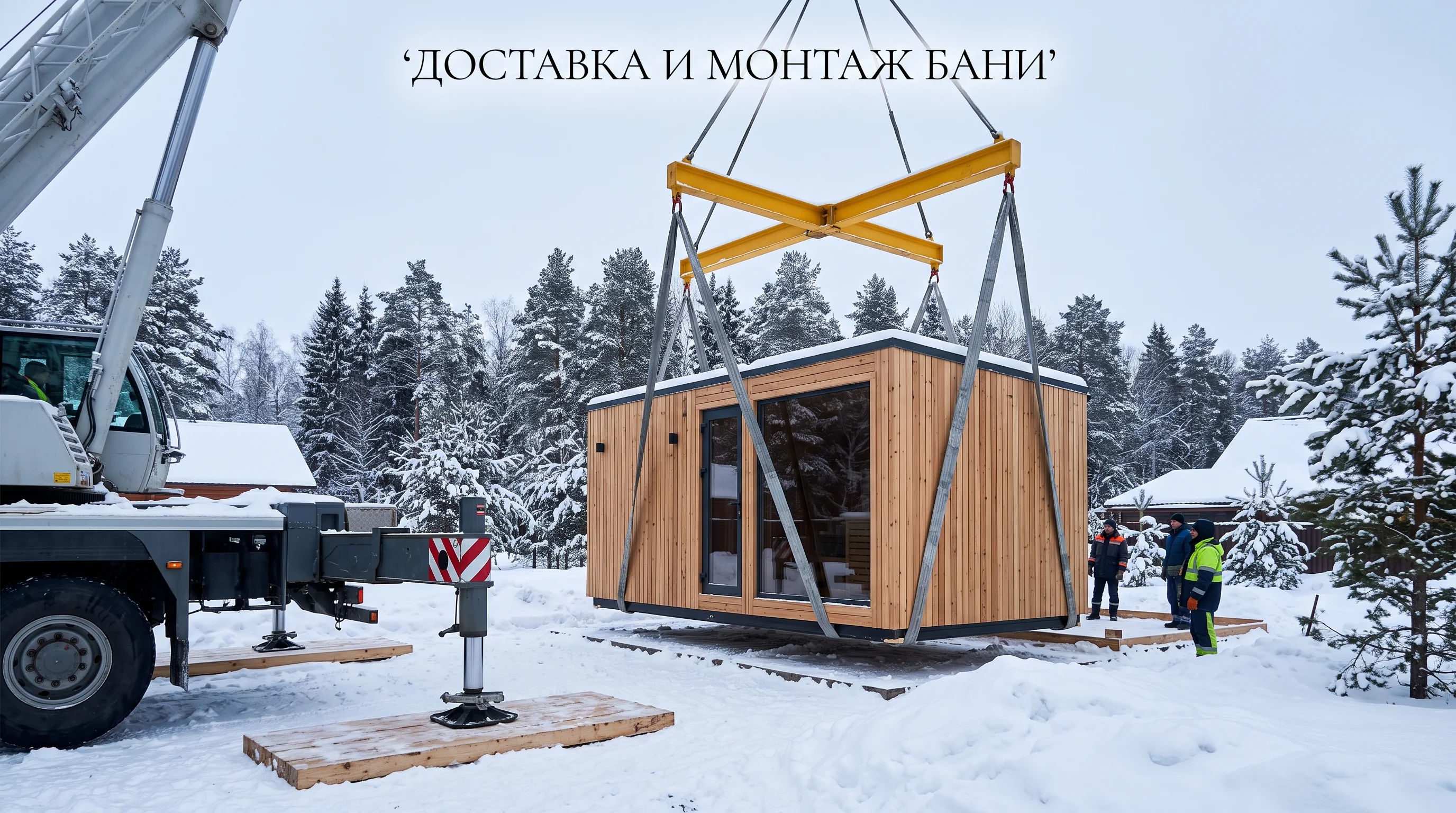

  2. Вывешивание и установка (2–4 часа). Кран поднимает готовый модуль за усиленные такелажные петли, встроенные в силовой каркас, и с ювелирной точностью опускает на подготовленное свайное поле.
  3. Стыковка секций и герметизация. Если объект состоит из нескольких модулей (например, баня + терраса + спальный модуль), сборщики стягивают конструктив болтовыми соединениями, проклеивают мешарочные швы и монтируют декоративные нащельники.
  4. Подключение к сетям (2–3 часа). К выведенным наружу гильзам подключаются водопровод, канализационный слив и электрический кабель.
  5. Топка и сдача. Мастера проверяют тягу печи, работу конвективной вентиляции Басту и герметичность водопровода.

Вечером того же дня на вашем участке стоит готовая, чистая, прогретая баня или дом. Никакого строительного мусора, остатков минваты на траве, вытоптанного газона и необходимости месяц терпеть присутствие строительной бригады. Оценить разницу между базовым тепловым контуром и реальной готовностью можно в статье про комплектацию бани под ключ.


Сравнение технологий и проверка мифов

Чтобы систематизировать инженерные различия и развеять популярные заблуждения, мы свели технические параметры и факты в две сравнительные таблицы.

Таблица 1. Традиционное строительство на участке vs Модульное заводское производство («Бани Алтая»)

Критерий сравненияТрадиционная стройка на участке (бригада/сруб)Заводское модульное производство («Бани Алтая»)
Общий срок от проекта до сдачиОт 6 до 24 месяцев (с учетом времени на усадку сруба или бруса).2–3 месяца (включая производство в цеху и очередь), монтаж на участке — 1 день.
Влажность древесины каркасаЧасто пиломатериал естественной влажности (25–40%), подверженный коробленю.Строгая камерная сушка 10–13%: геометрия стабильна, усадка равна нулю.
Влияние погодных факторовВысокое: намокание утеплителя под дождем, промерзание пленки зимой, грязь.Нулевое: 100% сборка происходит внутри сухого отапливаемого цеха при +20 °C.
Контроль скрытых работЗависит от честности прораба в поле; проверить качество утепления после закрытия стен невозможно.Пооперационный контроль качества на ровном бетонном полу в цеху, открытая спецификация, паспорт изделия.
Фиксированность сметыПостоянный рост расходов, «непредвиденные траты», закупка дополнительных материалов.Фиксированная финальная цена в договоре без скрытых доплат за «сложность стройки».

Таблица 2. Разбор 5 главных мифов о быстром модульном строительстве

Популярный мифФизическая и инженерная реальность
Миф 1. «Если построили за день — значит это тонкий картонный домик для лета»За 1 день происходит только установка готового блока краном. Сам модуль собирается на заводе больше месяца с полноценным зимним пирогом утепления 100–150 мм, пространственной жесткостью ОСП и расчетом под сибирские морозы -40 °C.
Миф 2. «Быстрый каркас сгниет от влаги через 3–5 лет»Каркас гниет только при нарушении пароизоляции и применении сырой доски. Использование сухой древесины 10–13%, фольги 50 мкм с проклейкой и вентзазора 20 мм обеспечивает полную сохранность силового каркаса на десятилетия. Подтверждение — наш разбор темы про долговечность каркасных бань.
Миф 3. «Модули ограничены по планировке и похожи на контейнеры»Современный модульный префаб основывается на архитектурном блочном принципе. Соединяя модули разных габаритов, можно создавать просторные SPA-комплексы, дома с панорамными гостиными, террасами и встроенными купелями под любые задачи.
Миф 4. «В быстровозводимой бане плохой пар и душно из-за герметичности»Герметичный контур «термоса» обязателен для удержания тепла. Свежий воздух и легкий пар обеспечивает правильная конвективная вентиляция Басту: постоянный приток с улицы под горячую печь и забор остывшего влажного воздуха снизу от пола.
Миф 5. «Модульное здание невозможно зарегистрировать и продать как актив»Капитальные модульные дома и SPA-комплексы, установленные на свайный фундамент, официально регистрируются в ЕГРН. Наличие техпаспорта и инженерных сертификатов увеличивает рыночную стоимость всего загородного участка на 15–25%.

Итог и рекомендации для B2C-заказчиков и B2B-инвесторов

Высокая скорость строительства в 2026 году перестала быть синонимом компромисса с качеством. Перенос тяжелых строительных процессов под крышу завода позволил добиться точности, безопасности и долговечности, которые недоступны при классической ручной сборке под дождем и снегом.

Частным заказчикам (B2C): Выбирая технологию быстрого строительства, требуйте от производителя прозрачности скрытых узлов. Замеряйте влагомером сечение доски силового каркаса (она должна быть строго в пределах 10–13%), проверяйте наличие зазора 20 мм между фольгой и вагонкой, убеждайтесь в использовании кабеля ПРКС в парной и правильном уклоне пола в моечной (1,5–2 см/м). Паспорт изделия, сопровождающий каждый модуль «Бань Алтая», юридически фиксирует выполнение этих стандартов.

Инвесторам и владельцам глэмпингов (B2B): В арендном бизнесе фактор времени напрямую определяет рентабельность проекта. Традиционная стройка на 6–12 месяцев замораживает капитал и лишает вас выручки в высокий сезон. Модульный загородный комплекс запускается за 2–3 месяца от подписания договора до приема первых гостей. В нашей юнит-экономике для B2B-партнеров заложена консервативная целевая окупаемость на уровне 3,2 года, что делает индустриальные префаб-решения самым эффективным инструментом на рынке загородной недвижимости.

«Мы показываем срез стены каждому, кто приезжает. Когда клиент видит изнанку — фольгу, зазор, разводку — страх скрытого брака просто исчезает. Прятать нам нечего, в этом весь смысл открытой спецификации», — руководитель «Бань Алтая».

Убедиться в инженерной культуре производства и увидеть, как достигается скорость сборки без потери качества, можно лично. Приезжайте на персональную экскурсию в наш заводской цех в Новосибирске: инженеры покажут идеально ровный бетонный пол, на котором в уровень собираются каркасы, сушильные камеры, процесс проклейки пароизоляции и проверку электрощитов до их закрытия чистовой отделкой. Если вы находитесь в другом регионе Сибири, закажите детальную инженерную спецификацию с чертежами узлов — сравните наш стандарт с любыми предложениями на рынке.

Частые вопросы

Часто задаваемые вопросы

Почему модульный дом и баня строятся в 3–5 раз быстрее, чем обычный дом на участке?

Главный секрет скорости — параллельное ведение работ и перенос 85% операций в теплый заводской цех. Пока на участке заказчика закручивается свайный фундамент и подводятся инженерные сети, на заводе одновременно собирается силовой каркас, укладывается утеплитель и выполняется чистовая отделка. На участок доставляется уже готовый модуль, монтаж которого занимает всего 1 день.

Можно ли пользоваться модульной баней или домом сразу в день установки без ожидания усадки?

Да, полноценно эксплуатировать и отапливать модульный комплекс можно в день подключения к коммуникациям. В отличие от бруса естественной влажности, который требует от 6 до 12 месяцев на усадку, силовой каркас модульных объектов «Бань Алтая» собирается из пиломатериалов строгой камерной сушки с влажностью 10–13%. Дереву уже некуда усыхать, поэтому геометрические изменения и усадка конструкции исключены.

Не ухудшает ли высокая скорость монтажа качество утеплителя и долговечность стен в Сибири?

Напротив, заводская скорость повышает качество теплового контура. При традиционной стройке под открытым небом минераловатный утеплитель и силовой каркас часто мокнут под дождем или снегом, теряя до 50% теплоизоляционных свойств. В сухом отапливаемом цеху утеплитель закладывается в идеальных условиях, закрывается герметичной пароизоляцией (в парной — фольгой 50 мкм с проклейкой стыков) и защищается от внешней среды до момента отгрузки.

Как доставляют готовый модульный дом на участок и нужен ли для этого строительный кран?

Готовые секции модуля перевозятся на низкорамном автомобильном трале с соблюдением дорожных габаритов. На подготовленный свайный фундамент секции устанавливаются при помощи автомобильного крана за несколько часов. Крупноузловой монтаж исключает складирование стройматериалов на участке, вытоптанный газон, строительный мусор и проживание посторонней бригады.

Каков реальный срок службы быстровозводимой модульной бани на деревянном каркасе?

При соблюдении строительных норм СП 64.13330.2017, использовании древесины камерной сушки 10–13%, наличии вентиляционного зазора 20 мм и регулярном уходе за внешним фасадом расчетный срок службы силового каркаса модульного здания превышает 30–50 лет. Паспорт изделия, выдаваемый на каждый объект, подтверждает качество скрытых инженерных работ.
О компании

Бани Алтая

Мы проектируем и производим премиальные модульные SPA-комплексы, бани и дома в Новосибирске. Строгое соблюдение норм, открытая спецификация материалов и бескомпромиссная инженерия для тех, кто понимает толк в отдыхе, заботится о своем здоровье и принимает только качество.

  • Доставка и монтаж по всей России.
Оставить заявку

Обсудить проект

Читайте также
